Déjà 7 mois depuis la dernière mise à jour…..le temps file……..
Les maçons ont commencé début Février pour finir…..fin Mai !
Entre Mars, Avril et Mai, il a fallu jongler et organiser en plus les interventions du couvreur et celui du poseur de fenêtres : 3 entreprises aux calendriers et fonctionnement bien différents…..pas facile facile…..mais bon, entre personnes intelligentes et de bonne volonté, on peut tout faire…
Depuis le coulage des dallages de janvier, voici donc les points qui ont avancé :
a) Maçonnerie :
Le point le plus important puisqu’il a consisté en :

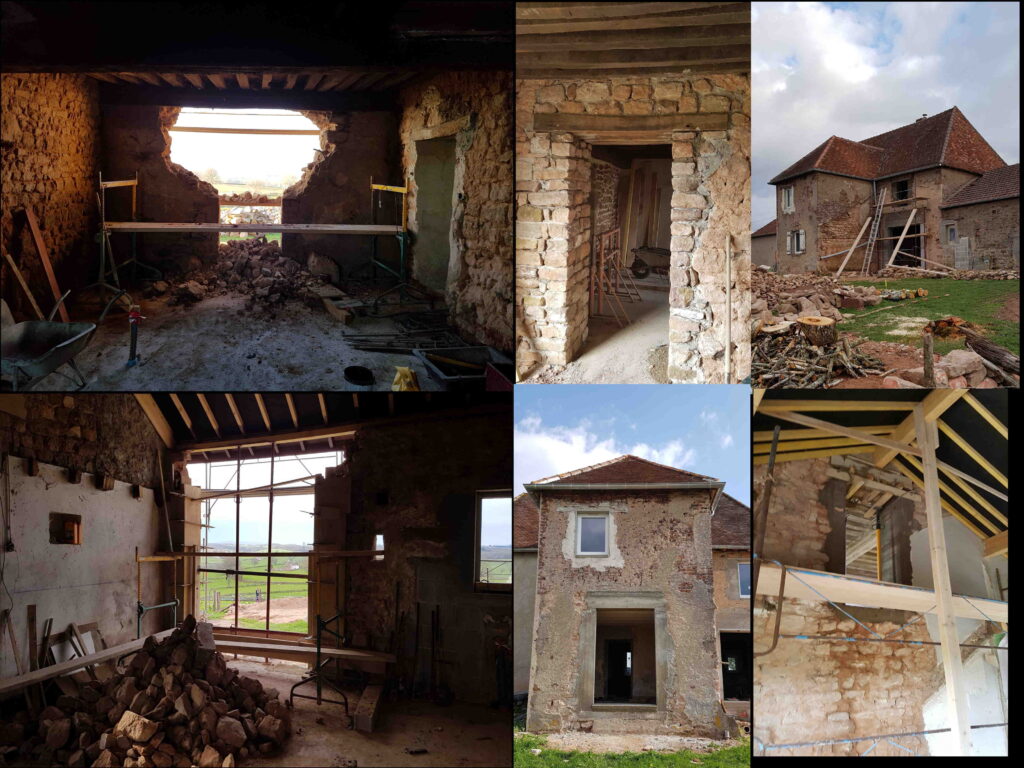

– la reprise de 10 tableaux de fenêtre (ajustements)
– la création / modification de 11 baies extérieures
– la création / modification de 9 baies intérieures…
Donc des p’tits trous, des gros trous et quelques tonnes de pierre…
Une équipe de maçons très pro mais qui a du composer avec les interventions des autres artisans tout en gérant aussi d’autres chantiers….donc 4 mois de présence sur le chantier
==> réalisée par entreprise COUTO NOE – Mouillargues, 71600 Paray-le-Monial

b) Charpente / couverture / zinguerie :

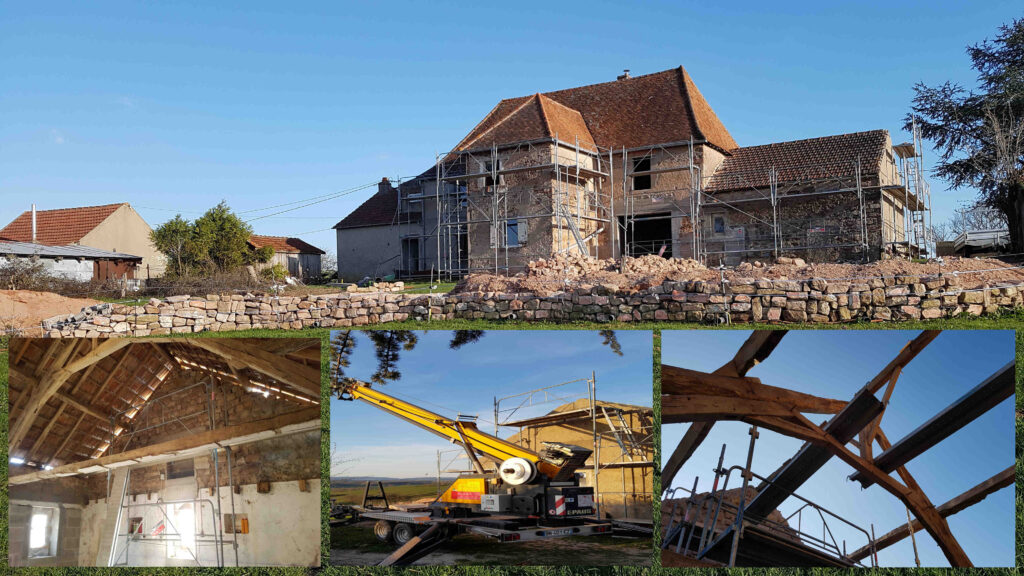

Reprise de toiture + abergement de la tête de cheminée sur le batîment central
Dépose de charpente + nouvelle charpente + couverture sur les parties latérales
Changement de toute la zinguerie
3 semaines et 1/2 de travail par 4 à 5 ouvriers
==> réalisée par entreprise LANOIZELET / ROSIER – 1 Rue des Rompois, 71450 Blanzy

c) Les huisseries :
Pose des 22 fenêtres et portes PVC sur mesure
1 semaine et 1/2 de travail à 2
==> réalisée par l’entreprise PRIOR – 9003 Avenue Maréchal Leclerc, 71300 Montceau-les-Mines

d) Et 4ème gros poste de travail : les petites « broutilles » :
– gestion des tonnes de gravats pour réaliser le chemin d’accès vers la porte d’entrée
– abattage du bouleau malheureusement positionné en pein milieu du futur chemin d’accès
– dépose du placo et cloison dans la circulation au premier étage
– gestion des diverses poutres provenant de la dépose des charpentes (démontage et stockage dans le hangar)
– la création d’un atelier pour entreposer les divers outils (auparavant entreposés dans la future buanderie) et le frigo
– dépose du placo de la future buanderie (murs et plafond)
– dépose du solivage du plafond de la future buanderie
– abattage de la cloison existante dans la future buanderie
– installation de la balançoire
– couper, sécher et ramasser pas mal de foin pour cet hiver
– nettoyage et remise en fonctionnement de la piscine
– abattre le mur ceinturant la cuve à mazout
– creuser des fondations pour le mur porteur dans la futur buanderie
– rebouchage des trous présents dans les murs de la suite parentale
– montage/finition des restes du four à pain (conservé pour déco dans la future cuisine)
– enduit sur murs Est et Ouest de la cuisine
– dépose de l’enduit sur mur Est du séjour autour de la cheminée pour faire apparaître les pierres
– nettoyage des pierres et des joints
– nettoyage et reprise du mur Ouest du salon (très abimé et lézardé…)
– nettoyage de la cheminée du salon (foyer)
– reprise des joints des murs du salon
– consolidation du mur Sud du salon
Voilà voilà……plein de petites choses qui prennent du temps, qui ne se voient pas forcément…mais qui sont indispensables à faire…..à découvrir en photos dans les nouveaux albums…
Et puis aussi beaucoup de réflexions……….
– le changement des charpente au-dessus de la suite parentale et de la buanderie a permis de dégager un grand volume sous la toiture; volume qui nous semble indispensable d’aménager. Donc nous avons revu l’organisation de ces 2 points (une petite pièce sera aménagée au-dessus de la chambre parentale avec un escalier dans le dressing et la douche/WC de la chambre de Philippine sera au-dessus de la buanderie avec un espace « grenier ») ainsi que l’aménagement du 1er étage (la chambre d’amis prévue initialement semblait bien trop petite pour accueillir un espace douche/WC….nous avons alors choisi de créer cette chambre d’amis en prenant ce qui devait être le bureau plus un espace sur le pallier pour créer un espace douche/WC…ainsi le 1er étage sera constitué d’un grand pallier et de 3 chambres toutes équipées de douche/WC).

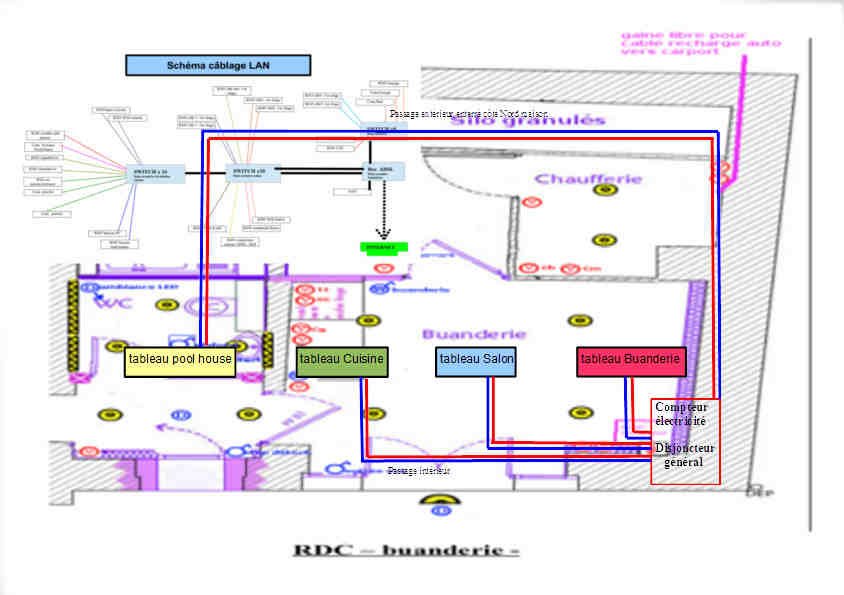

– beaucoup de temps passé à réaliser aussi le schéma d’implantation de l’électricité….interrupteurs, points de lumières, les prises électriques…..le réseau internet…etc…..bref des kilomètres de câbles à installer prochainement….

Et puis comme l’année dernière, nous n’avons pas manqué de profiter du beau temps pour pique-niquer, se baigner, récolter les fruits et légumes du jardin….en observant la nature vivre à nos côtés…..

Bon diaporamas et à bientôt…………..
………… l’aventure continue !!!!
Voici la liste des albums créés ou mis à jour (227 photos) :
–> les maçonneries
–> les toitures
–> les fenêtres
–> l’atelier
–> la cuisine
–> la salle à manger
–> le salon
–> la buanderie
–> la circulation 1er étage
–> la chambre de Phiphi
–> le chemin d’accès
–> l’abattage du bouleau
–> le jardin 2019
–> les moutons 2019
